Umsetzung, 4. Etappe, KW 10-11

  • vor 14 Stunden
  • 1 Min. Lesezeit

Was bisher geschah

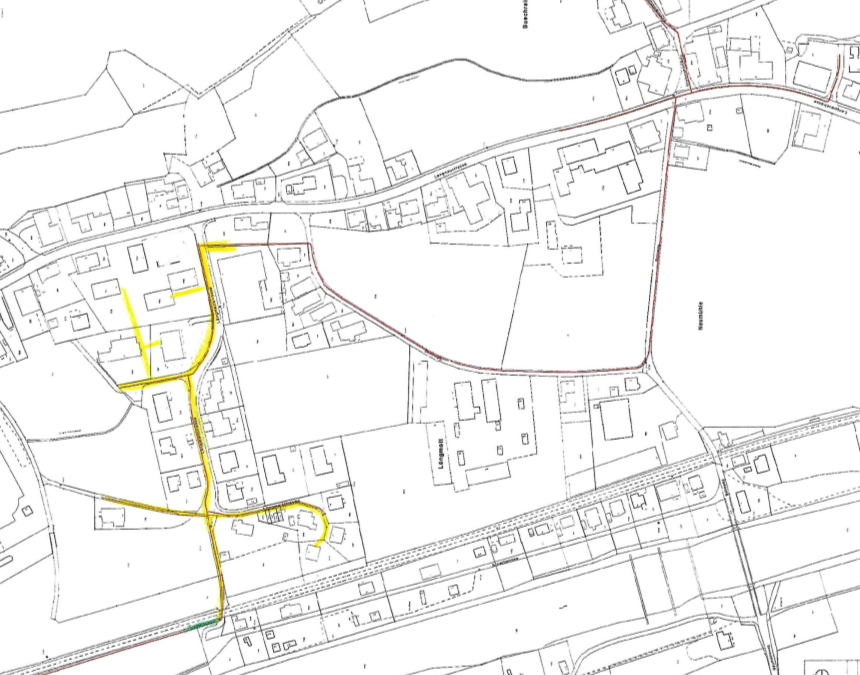

Von der Hans Schmid AG waren in der laufenden Woche Bernhard, Nils und Willy auf der Wärmeverbund-Baustelle im Einsatz. Verschiedene Mehrfamilienhäuser wurden erschlossen.

Fürs Verlegen der Leitungen waren Marcel, Mariusz und Rashdi von der Allotherm AG vor Ort. Ein erster Drucktest konnte erfolgreich durchgeführt werden.



Nächste Schritte

In der nächsten Woche werden die Grabarbeiten an der Längmattstrasse und darüber hinaus fortgeführt. Ausserdem werden die Vorbereitungen für die geplanten Belagsarbeiten in der darauffolgenden Woche getätigt.
